改造加固之完整详细的粘钢加固过程
发布人:youyite 发表日期:2026-04-29

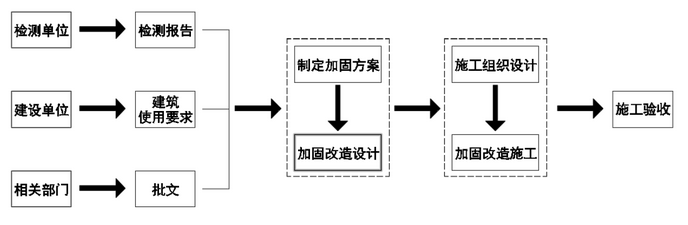

粘钢加固是建筑工程中常用的结构加固方法,以下是完整的施工工艺流程:
1.设计图纸审查
技术团队需充分理解设计意图,核查图纸是否符合规范要求,重点检查混凝土强度等级(需≥C15)、钢板厚度(2-6mm为宜)、受压区钢板宽度(小于梁高1/3)及锚固长度等关键参数。
2.材料进场验收
主要材料包括钢板、粘钢胶、螺杆、胀栓及丙酮。需核验材料规格型号与技术文件的一致性,确保具备质量合格证、检测报告等完整资料。
3.测量放线定位
按设计图纸精确放样,质检人员全程监控钢板粘贴位置、长度及间距的准确性。
4.混凝土基面处理
清洁度:采用金刚石角磨机打磨2-3mm表层,压缩空气除尘后丙酮擦拭;
干燥度:含水率超标需人工干燥;
缺陷修复:蜂窝裂缝处湿布清洁后修补,空鼓部位需剔凿冲洗。
5.钢板界面处理
钢板需除锈至金属光泽,粗化处理(纹路垂直受力方向),丙酮脱脂后晾干。
6.结构胶配制
室内环境下按配比调配,注意:
夏季适用期40分钟;
冬季60-90分钟;
容器需防雨防水。
7.钢板粘贴工艺
卸荷后施胶,胶层厚度2-3mm;
由一端向另一端(或中间向两端)加压固定;
锤击检查空鼓,确保胶液均匀挤出。
8.质量验收标准
24小时后拆除临时支撑,72小时正式验收;
空鼓控制:锚固区≤10%,非锚固区≤30%;
检测手段:锤击法或超声波检测;
不合格处理:钻孔注胶补救。
9.防腐处理
表面除锈后采用环氧树脂胶+玻璃纤维布复合防腐体系。
10.附加要求
需进行现场拉拔/剪切测试,由具备CMA资质的检测机构出具报告。
新闻中心
- 2026-04-30关于地基加固的干货知识,可不容错过
- 2026-04-30加固是如何确保建筑加固设计数据准确性的
- 2026-04-29改造加固之完整详细的粘钢加固过程
- 2026-04-29施工前需进行施工周边安全鉴定,其目的是什么?
- 2026-04-28建筑结构加固的知识点了解
- 2026-04-28碳纤维加固法在房屋结构加固中的应用
- 2026-04-27结构加固之楼板开裂及其应对方法
- 2026-04-27改造加固之地基加固篇
- 2026-04-24粘钢加固部位裂缝处理方法
- 2026-04-24钢结构厂家加固技术要点施工流程
- 2026-04-23柱子加固件施工方法详解
- 2026-04-23粘钢加固施工工艺流程详解
